В системе можно настроить возможность расчета сроков и трудоемкости как в рабочих днях, так и в рабочих часах.

Расчет может производиться в рамках задач и процессов:

  • Атрибуты дат и детализация

    • В системе используются атрибуты дат с разной детализацией:
      • Дата (до дней) — подходит для планирования и отчётности по рабочим дням
      • Дата и время (до часов/минут) — подходит для почасового расчёта и задач с точным таймингом
    • Выбор детализации влияет на интерпретацию трудозатрат и итоговую дату:
      • При расчёте в днях значение трудозатрат трактуется как количество рабочих дней
      • При расчёте в часах/минутах — как количество рабочих часов/минут в рамках заданного рабочего графика
  • Инструменты работы с датами

    • Вычисления: в системе доступны функции для прибавления трудозатрат к исходной дате с учётом рабочего графика (Функция AddWorkingTime)
    • Производственный календарь: учитываются выходные, праздники, переносы и сокращённые дни. По умолчанию суббота и воскресенье являются выходными

Оглавление раздела

Функция AddWorkingTime

Оператор формул "AddWorkingTime":

  • Позволяет считать рабочее время в часах или минутах
  • Учитывает производственный календарь
  • Позволяет задавать рабочие интервалы

ВАЖНО!!! При использовании других операторов дат производственный календарь не учитывается

AddWorkingTime(This('start_date_fact'), 5, true, '9,13,14,18')

Где:

  • - размер трудозатрат
  • true - трудозатраты вычисляются в часах
  • false - трудозатраты вычисляются в днях
  • Рабочие интервалы в течение дня можно задавать параметром, например: '9,13,14,18' — это 8-часовой день с 9:00 до 13:00 и с 14:00 до 18:00; если интервал не указан, используется значение по умолчанию.
  • При использовании функции "AddWorkingTime" используется производственный календарь, а суббота и воскресенье являются выходными днями по умолчанию

Отображение даты и времени

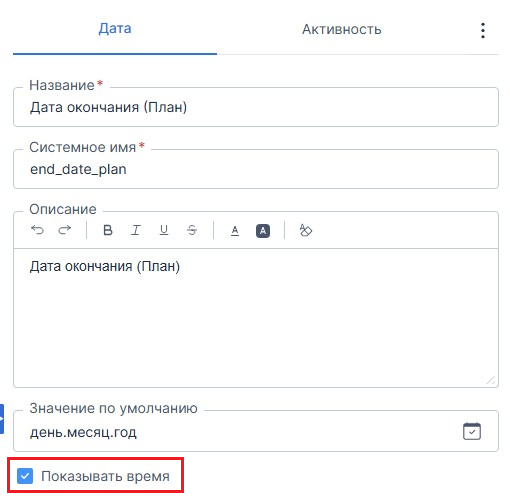

ВНИМАНИЕ! Для возможности отображения в атрибуте с типом "Дата" даты и времени необходимо поставить галочку в требуемом атрибуте "Показывать время"

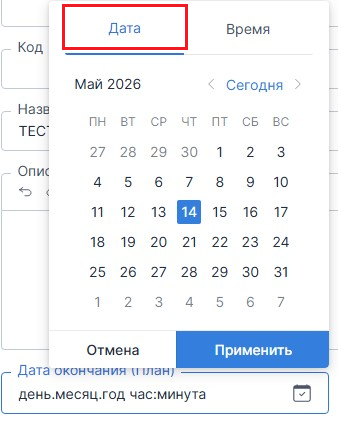

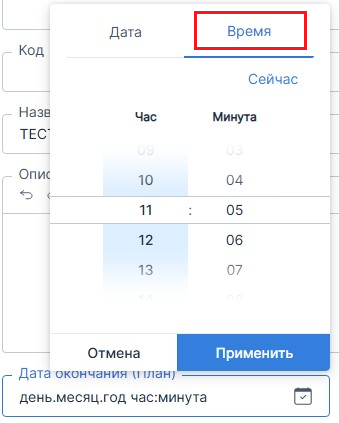

Теперь пользователь может указать дату и выбрать время:

Настройка расчета в задаче на примере "Задача на согласование"

1. Перейти в автоматизацию задачи.

2. Выбрать правило автоматизации "Задача на согласование_Не_начато_Установить значение поля":

3. Выбрать элемент с названием "Установить значение поля (Дата окончания (План))":

4. В поле "Формула" установить следующее значение:

Пример для копирования

AddWorkingTime(Date(), Switch(This("Статус процесса.Название"), "Входной контроль", This("Процесс.Трудозатраты этап 1"), "Согласующие", This("Процесс.Трудозатраты этап 2"), "Утверждающие", This("Процесс.Трудозатраты этап 3")), true, '9,13,14,18')

5. Результатом станет вычисление поля "Дата окончание (План)" в карточке задачи в часах:

Настройка расчета в процессе на примере "Согласование документации"

ВНИМАНИЕ! Для возможности отображения в атрибуте с типом "Дата" даты и времени необходимо поставить галочку в требуемом атрибуте "Показывать время".

1. Перейти в автоматизацию процесса.

2. Выбрать правило автоматизации "Согласование документации_Инициализация_Установить значение поля":

3. Выбрать элемент с названием "Установить значение поля (Дата окончания (План))":

4. В поле "Формула" установить следующее значение:

Пример для копирования

AddWorkingTime(Date(),if(IsNull(This("Входной контроль")),0,This("Трудозатраты этап 1")) + if(IsNull(This("Согласующие")),0,This("Трудозатраты этап 2")) + if(IsNull(This("Утверждающие")),0,This("Трудозатраты этап 3")), true, '9,13,14,18')

5. Результатом станет вычисление поля "Дата окончание (План)" в карточке процесса в часах:
